      抢修宝桥梁伸缩缝专用料是一款适合桥面快速修补的新型路桥养护材料,抢修宝快速修补料施工简单,强度高,韧性好,粘结强,车载重压,高速,冲击的行车下不破碎,不脱落,广泛应用在桥面铺装层修补、桥梁伸缩缝混凝土破损修补、市政井盖深陷抬升修补,专业治理:桥面裂缝、麻面、坑洞、断角、断板、啃边等病害,修补后2小时即可通行。
      使用材料:抢修宝桥梁伸缩缝专用修补料(开放交通时间:2h)
      抢修宝桥梁伸缩缝专用修补料针对病害类型:修复桥梁伸缩缝修补、伸缩缝破损、桥面铺装层坑洞、裂缝等病害,快速修补后2h开放交通。

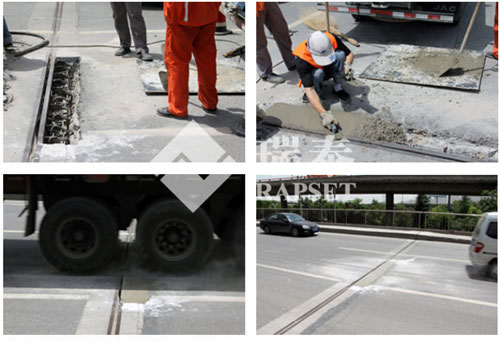

      桥梁伸缩缝快速修补施工流程:交通管制→标识→划线→切缝→凿除→清理→冲刷→清理→搅拌→修补→养护→开放交通
      一、凿除
      将破损处用风镐凿除干净,尽量凿毛到伸缩缝装置底部的坚硬层,破损位置周围和坑底松散处的混凝土须彻底凿除,保持深浅一致且均匀,禁止施工操作人踩踏槽体两侧,避免槽体两侧受损,注意向外凿除,切缝四周不要出现啃边,切不可破坏伸缩装置。
      二、清理、冲刷
      用高压风枪吹干净已凿除的混凝土部位,将切缝用毛刷多次清理,保证没有浮灰,后使用高压水枪清洗,切缝边缘必须冲刷干净,让病害部位保持湿润。
      三、焊接、除锈
      调整伸缩缝装置预埋筋,将破损、断裂的伸缩缝钢筋要重新调直、焊接、捆扎牢固,让其与桥梁板充分焊接牢固,对已锈蚀钢筋进行人工除锈。
      四、拌料
      计算面积,备足所需修补料,待施工工序及施工工具充分准备完,再进行搅拌,用搅拌机先将抢修宝RT-2快速修补料与干净碎石无水搅拌直至混合匀,砂浆配合比         原料 : 水 = 1 : ( 0.13 ~ 0.15 )
      混凝土配合比 原料 : 石子 : 水=1 : (0.8 ~ 0.95) : ( 0.13 ~ 0.15 ),宜加入5~30mm连续级配的干净石子,配制成混凝土浇注再加入13%-15%干净水搅拌3-5分钟,搅拌时须充分搅拌均匀,观察无干粉球和气泡,如果仍有干粉球和气泡,可静止一分钟后再搅拌,搅拌时间在3-5分钟左右为宜,防止在搅拌桶内凝固(控制好水灰比,搅拌好的修补料不得泌水!当次用多少材料就搅拌多少,变硬的材料不得再使用)。
      五、修补 
      用胶带将彩条布或塑料布把修补区域四周切缝边缘及伸缩缝缝体保护起来,以防止在修补过程中修补材料污染相邻路面和伸缩缝自身,再将搅拌好的修补料倒入需修补的坑槽内,立即振捣密实,振捣时先从边缘和角隅处按顺序振捣,然后再全面振捣。同一位置振捣时间不宜过长,直至混凝土不下沉、不冒气泡、并泛浆为准,然后用刮尺赶平再用抹子抹平,抹面时严禁在修补材料表面洒水或用泥抹沾水抹面收光,避免出现表面泌水、降低强度。注意控制好标高(注意:修补前坑槽内不能有明水),修补料操作时间控制在15分钟内。
      六、清理
      施工完成后应及时清理施工现场,尤其是要及时清除混凝土拌合物凝固的结块,特别是搅材料的搅拌器械、施工工具及地面,避免因修补材料粘接造成不必要的损失。
      七、养护 
      修补完成终凝后1小时立即进行洒水或覆盖塑料薄膜养护 
      八、开放交通
      气温20-25℃时,修补完成后终凝2小时后即可开放交通恢复通行;
      气温0-20℃时或条件允许,尽可能延长养护时间。
