检查井的“肚脐眼”处理方法

2023-02-06 17:36

1、检查井的周围回填的处理
为了避免井身周围回填压实度不够的问题,采用先回填路基、摊铺基层后,将井口挖出后在将井身砌筑到基层面。

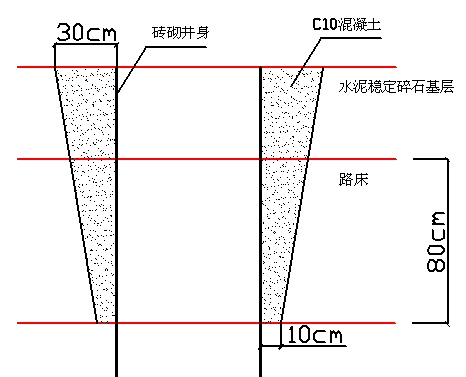

1)将检查井砌到路床下80cm左右,用盖板将检查井覆盖,定好坐标;
2)按照正常的回填路基,摊铺基层;
3)用全站仪找到该坐标,用反铲将基层、路基挖出到检查井盖;
4)将检查井砌到基层面,井周围用 混凝土快速修补料 浇筑至基层面;

2、检查井的加固
沥青面层摊铺时,检查井的处理也是薄弱环节。

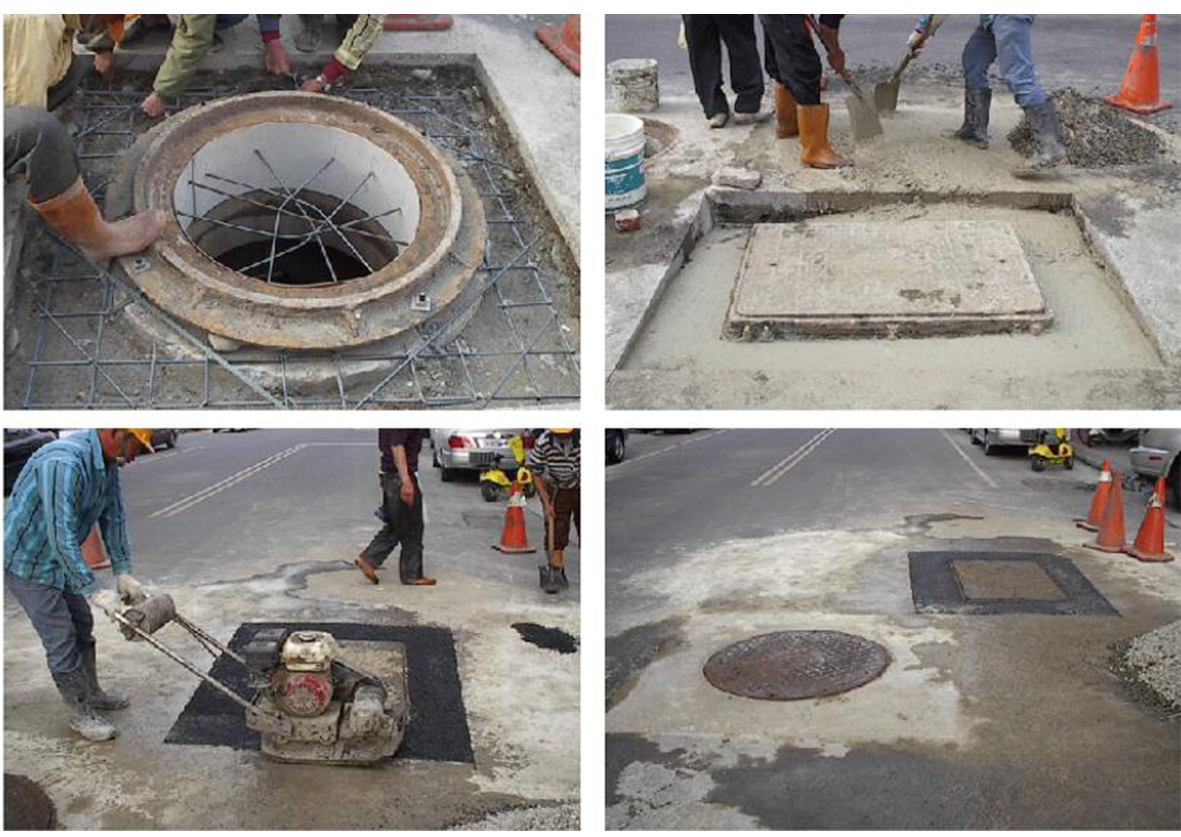

1)待中层沥青砼摊铺完毕后,首先依据井圈大小以井的圆心为中心切一正六边形,然后用啄木鸟将六边形内的沥青砼凿除,约30~40cm。
2)在砖砌井身上用一层C30细石砼调平,在上面安放预制22cmC30   砼井圈(盖板),在井圈(盖板)上预埋膨胀螺栓;

3)井座安装固定。井边向内10cm沿路中线方向挂2条10m的线;1、2、3、6、7、8、为中面层到线的距离(红线),4、5为井盖面到线的距离(红线);井座调平按下面公式控制:H-h=M(H为1、2、3、6、7、8的平均值;h为4、5的平均值M为上面层的厚度,偏差3mm以内。)

4)井圈井座的周围进行混凝土快修砂浆现浇。待达到一定强度后洒乳化沥青,进行细粒式沥青砼补平。

3、设计中管位的调整。将雨水管、污水管、电力、电信等其他管线设计到花坛和人行道下面,同时减少横穿的管线。这样比较好的处理了检查井和横穿管线的问题。
